Farma fotowoltaiczna - Jak zbudować i zarobić? Poradnik

12 lipca 2026

Rozległa budowa farmy fotowoltaicznej z rzędami paneli słonecznych i skrzynkami z oznaczeniami mocy. Tablica informuje o budowie farmy i sprzedaży energii.

Spis treści

Duża instalacja PV na gruncie to zupełnie inna liga niż panele na dachu domu. W praktyce budowa farmy fotowoltaicznej zaczyna się od działki, przyłącza i formalności, a dopiero później przechodzi w montaż konstrukcji i modułów. Poniżej pokazuję, jak wygląda taki projekt w Polsce, ile zwykle kosztuje, gdzie są największe ryzyka i na co patrzę, kiedy oceniam sens inwestycji.

Najważniejsze rzeczy do sprawdzenia przed startem projektu

  • Najpierw trzeba zweryfikować lokalizację, plan miejscowy albo warunki zabudowy oraz możliwość przyłączenia do sieci.
  • Przy instalacjach naziemnych o większej powierzchni decyzja środowiskowa bywa pierwszym i kluczowym etapem.
  • O opłacalności decydują nie tylko moduły, ale przede wszystkim grunt, przyłącze, model sprzedaży energii i koszty eksploatacji.
  • Dla projektu rzędu 1 MW zwykle liczy się około 1,5-2 ha terenu i około 1000-1150 MWh produkcji rocznej, ale to tylko orientacyjne widełki.
  • Najczęstsze błędy pojawiają się na etapie wyboru działki, harmonogramu i niedoszacowania kosztu przyłączenia do sieci.

Czym farma na gruncie różni się od instalacji na domu

Jeśli patrzę na fotowoltaikę z perspektywy domu, widzę przede wszystkim narzędzie do obniżenia rachunków i zwiększenia autokonsumpcji. Farma działa inaczej: to projekt infrastrukturalny, który ma produkować energię na sprzedaż, więc każda decyzja musi się obronić liczbowo. Tu nie wystarczy dobry sprzęt. Potrzebne są jeszcze grunt, sieć, formalności i sensowny model przychodowy.

Obszar Instalacja domowa Farma fotowoltaiczna
Cel Zmniejszenie rachunku za prąd Sprzedaż energii i zwrot z kapitału
Skala kW, czasem kilkanaście kW zwykle setki kW lub kilka MW
Lokalizacja Dach, wiata, grunt przy domu Działka z dobrym dostępem do sieci
Formalności Relatywnie proste Znacznie bardziej złożone
Ryzyko Niższe, zwykle techniczne Wysokie znaczenie mają prawo, przyłącze i finanse
Model sprzedaży Zużycie własne i rozliczenie z siecią Aukcja, PPA albo sprzedaż rynkowa

Ja patrzę na to tak: jeśli dachowa fotowoltaika ma wspierać dom, to farma ma bronić się jako pełnoprawna inwestycja. I właśnie dlatego pierwsze pytanie nie brzmi „jakie panele wybrać”, tylko „czy ta lokalizacja w ogóle ma potencjał”. To prowadzi prosto do najważniejszego filtra, czyli działki.

Najpierw działka, potem panele

Dobrze dobrany grunt potrafi uratować projekt. Zły grunt potrafi go unieruchomić na długie miesiące, a czasem całkowicie wywrócić biznes plan. W praktyce szukam nie tylko metrażu, ale też prostego dostępu do sieci, sensownego dojazdu dla ciężkiego sprzętu, braku zacienienia i możliwie małej liczby konfliktów planistycznych. Najtańsza działka rzadko jest najlepsza.

  • MPZP albo warunki zabudowy - bez tego łatwo utknąć już na starcie, zwłaszcza gdy gmina ma restrykcyjne podejście do OZE.
  • Bliskość stacji i linii - im dalej do punktu przyłączenia, tym większe koszty i większe ryzyko problemów technicznych.
  • Powierzchnia i kształt - 1 MW to zwykle około 1,5-2 ha, ale działka musi jeszcze „ułożyć się” pod realny układ stołów i dróg serwisowych.
  • Warunki gruntowe - podmokły teren, wysoki poziom wód albo słaba nośność gruntu szybko zwiększają koszty robót ziemnych.
  • Otoczenie - zacienienie, sąsiedztwo terenów chronionych, strefy ograniczeń albo kolizje z infrastrukturą podziemną potrafią podnieść ryzyko formalne i techniczne.
  • Forma dysponowania gruntem - dzierżawa bywa wygodna, ale umowa musi być dłuższa niż sam okres przygotowania projektu i zawierać realną ochronę inwestora.

W praktyce często wygrywa działka nie najtańsza, tylko najbardziej „nudna”: prosta, przewidywalna i bez niespodzianek w papierach. Gdy lokalizacja przejdzie ten test, dopiero wtedy warto wchodzić głębiej w procedury i harmonogram realizacji.

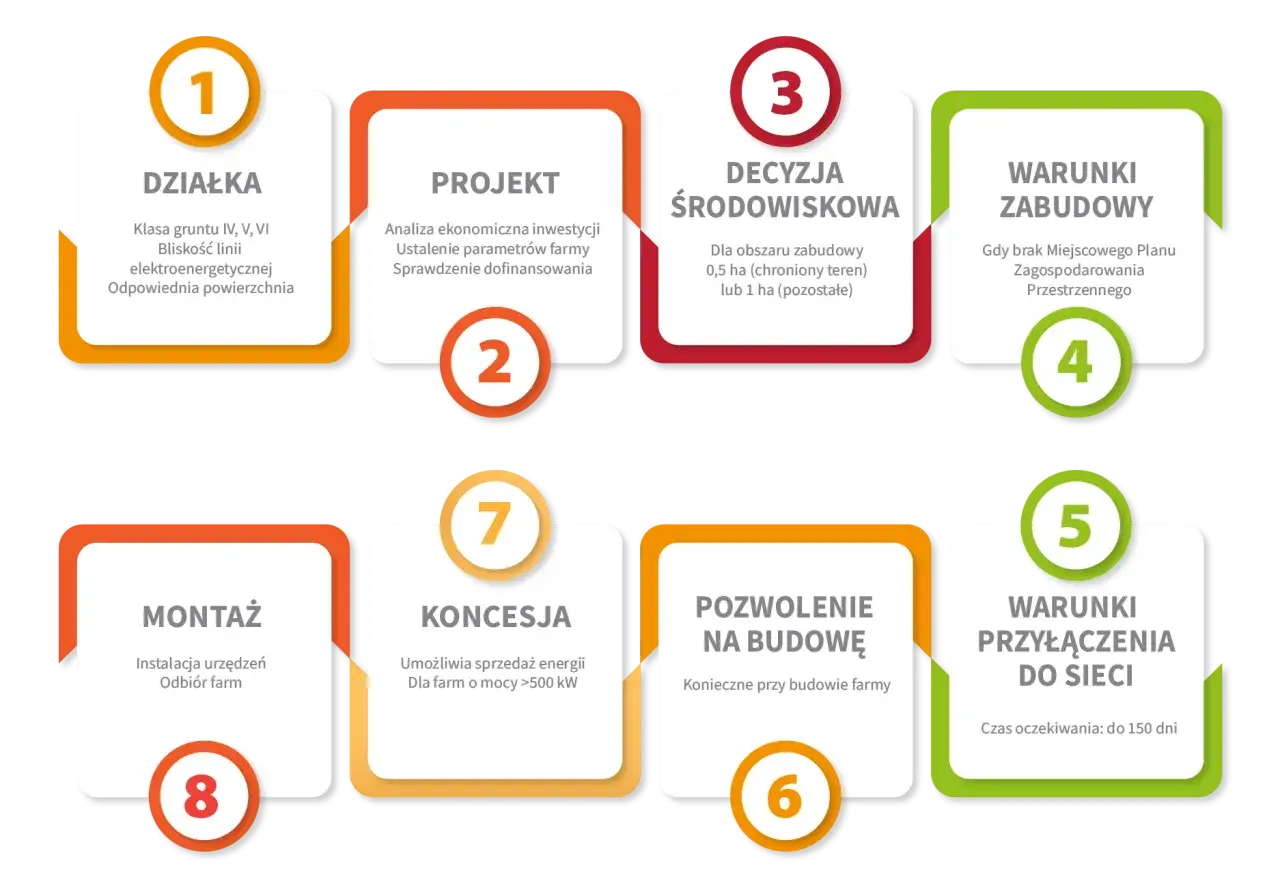

Schemat przedstawia etapy budowy farmy fotowoltaicznej: od działki, przez projekt, decyzję środowiskową, warunki zabudowy, przyłączenie do sieci, pozwolenie na budowę, koncesję, aż po montaż.

Jak wygląda proces inwestycyjny krok po kroku

Na stronie gov.pl opisano, że przy naziemnych instalacjach o większej powierzchni pierwszy etap może stanowić decyzja środowiskowa. To ważne, bo wiele osób zakłada odwrotną kolejność: najpierw projekt techniczny, a potem formalności. Przy farmie to zwykle się nie sprawdza. Ja zawsze traktuję proces jako serię bramek, które trzeba przejść po kolei.

  1. Wstępny screening lokalizacji - sprawdza się plan miejscowy, dostęp do sieci, własność gruntu, ograniczenia środowiskowe i realny potencjał terenu.
  2. Decyzja środowiskowa - przy instalacjach zajmujących ponad 2 ha, a na terenach chronionych ponad 0,5 ha, ta decyzja jest zwykle konieczna i otwiera dalszą ścieżkę inwestycyjną.
  3. Warunki przyłączenia - bez nich projekt może być technicznie poprawny, ale biznesowo martwy. Sam dokument nie rozwiązuje wszystkiego, ale pokazuje, czy sieć w ogóle „widzi” ten projekt.
  4. Projekt budowlany i pozwolenie na budowę - tu technologia spotyka się z prawem budowlanym, a każdy detal, od układu stołów po ogrodzenie, ma znaczenie.
  5. Roboty budowlane - montuje się konstrukcje, moduły, inwertery, okablowanie, stację transformatorową i system nadzoru SCADA, czyli zdalnego monitoringu pracy instalacji.
  6. Zakończenie budowy i formalny start pracy - po zakończeniu robót składa się odpowiednie zawiadomienia, a w zależności od skali projektu wchodzi też wpis do rejestru albo koncesja.

Najbardziej newralgiczny punkt to zwykle przyłącze. URE przypomina, że odmowa nie powinna być zasłoną dymną, lecz wynikać z realnego braku warunków technicznych albo ekonomicznych. W praktyce oznacza to jedno: jeśli sieć jest przeciążona, sam dobry projekt nie wystarczy. Trzeba jeszcze mieć plan B, często w postaci innej lokalizacji, współdzielenia przyłącza albo zmiany modelu sprzedaży energii.

Ile to kosztuje i kiedy projekt zaczyna się bronić

Przy farmach koszty potrafią różnić się bardziej niż przy małych instalacjach dachowych. Dla projektu około 1 MW rynek zwykle mówi o widełkach rzędu 2,3-3,2 mln zł netto, ale to nie jest cena „z katalogu”, tylko orientacja zależna od gruntu, dostępu do sieci, komponentów i zakresu prac dodatkowych. Jeśli do tego dołożysz magazyn energii, budżet rośnie wyraźnie, a zwrot staje się bardziej złożony do policzenia.

Element kalkulacji Orientacyjny zakres Co najbardziej zmienia wynik
Moc 1 MW 2,3-3,2 mln zł netto Przyłącze, roboty ziemne, rodzaj konstrukcji, ceny komponentów
Powierzchnia 1,5-2 ha Układ stołów, odstępy, drogi serwisowe, ograniczenia działki
Produkcja roczna 1000-1150 MWh Lokalizacja, nasłonecznienie, technologia modułów, straty systemowe
OPEX 25-45 tys. zł rocznie Serwis, koszenie, monitoring, ubezpieczenie, przeglądy, ochrona
Dzierżawa gruntu zależna od regionu i umowy, często liczona rocznie za hektar Położenie działki, konkurencja, długość umowy, dostęp do sieci

W praktyce największa różnica między projektami nie wynika z samej ceny paneli, tylko z infrastruktury wokół nich. Jedna działka wymaga krótkiego przyłącza i prostego przygotowania terenu, inna pochłania budżet na drogę dojazdową, odwodnienie i dodatkowe uzgodnienia. Dlatego ja zawsze liczę rentowność na scenariuszu ostrożnym, nie na tym najbardziej optymistycznym.

Do modelu finansowego dochodzi jeszcze sposób sprzedaży energii. Aukcje OZE dają przewidywalność, ale wymagają dobrej dyscypliny formalnej i wpisania się w harmonogram. Umowa PPA, czyli długoterminowy kontrakt z odbiorcą, bywa bardzo sensowna przy większych projektach, bo stabilizuje przychód. Sprzedaż rynkowa daje elastyczność, ale niesie większe ryzyko cenowe. Właśnie dlatego opłacalność farmy zależy nie tylko od technologii, lecz także od tego, komu i na jakich zasadach sprzedajesz energię.

Jakie formalności zwykle spowalniają inwestycję

Na papierze proces wygląda czysto. W praktyce najwięcej czasu pożerają nie same wnioski, tylko poprawki, uzgodnienia i czekanie na decyzje, które muszą się zgrać ze sobą. Od 1 stycznia 2026 r. decyzje o warunkach zabudowy są wydawane co do zasady z 5-letnią ważnością, więc projekt nie może się przeciągać w nieskończoność. Ministerstwo Rozwoju i Technologii wyjaśnia też, że prawomocne decyzje wydane wcześniej pozostają bezterminowe.

  • Plan miejscowy lub decyzja WZ - bez zgodności lokalizacyjnej projekt często stoi w miejscu.
  • Decyzja środowiskowa - przy większych powierzchniach to pierwszy realny filtr, a nie formalność do odhaczenia.
  • Wyłączenie gruntu z produkcji rolnej - na działkach rolnych to często osobny, istotny krok, który wpływa na czas i koszt inwestycji.
  • Warunki przyłączenia - im lepiej przygotowany wniosek i bilans techniczny, tym mniejsze ryzyko opóźnień.
  • Kompletność projektu budowlanego - braki w dokumentacji potrafią zatrzymać całą ścieżkę na tygodnie.
  • Zgranie terminów - decyzja środowiskowa, planistyczna i przyłączeniowa muszą się zazębić, inaczej robi się kosztowna luka.

To właśnie tutaj wiele projektów traci tempo. Nie dlatego, że są źle zaprojektowane, tylko dlatego, że inwestor zakłada zbyt krótki czas na procedury i zbyt mały margines na odwołania, korekty oraz uzgodnienia branżowe. A skoro formalności potrafią przeciągnąć start, trzeba też wiedzieć, jakie błędy najczęściej rozbijają opłacalność już po drodze.

Najczęstsze błędy, które podnoszą koszt i wydłużają start

Najgorsze pomyłki przy farmie nie wyglądają spektakularnie. To zwykle drobne zaniedbania, które sumują się w opóźnienie albo w stały ubytek marży. Z mojego doświadczenia najbardziej bolą te błędy, które wynikają z nadmiernego pośpiechu albo z wiary w zbyt prostą historię biznesową.

  • Zakup lub dzierżawa gruntu bez pełnego sprawdzenia planistycznego - później okazuje się, że teren jest trudny do odblokowania.
  • Ignorowanie warunków przyłączenia - projekt może być świetny technicznie, ale bez sieci nie zarabia.
  • Zbyt optymistyczny budżet - często brakuje rezerwy na roboty ziemne, ogrodzenie, nadzór albo nieprzewidziane uzgodnienia.
  • Skupienie się wyłącznie na cenie modułów - tańszy sprzęt nie naprawi słabego projektu lokalizacyjnego.
  • Brak planu utrzymania - koszenie, monitoring, mycie, ubezpieczenie i serwis trzeba zaplanować od początku.
  • Za krótka umowa dzierżawy - jeśli projekt ma horyzont kilkunastoletni, grunt też musi być zabezpieczony na odpowiednio długi czas.
  • Brak bufora na zakończenie życia instalacji - po 25-30 latach trzeba myśleć o modernizacji albo demontażu, nie dopiero wtedy, gdy sprzęt zaczyna tracić wydajność.

W farmach PV najbardziej cenię nie efektowne skróty, tylko przewidywalność. Projekt, który jest trochę mniej „agresywny” finansowo, ale ma czyste dokumenty, sensowne przyłącze i prosty grunt, zazwyczaj broni się lepiej niż ambitna inwestycja na granicy ryzyka. Z tego samego powodu przed zamknięciem budżetu sprawdzam jeszcze trzy rzeczy.

Trzy decyzje, które najczęściej przesądzają o wyniku projektu

Jeśli miałbym zredukować cały temat do kilku krytycznych wyborów, wskazałbym właśnie te trzy. Nie są efektowne, ale to one najczęściej odróżniają projekt, który rusza w terminie, od projektu, który przez lata krąży między dokumentami.

  • Czy przyłącze jest realne, a nie tylko „na papierze” - bez tego cała reszta jest tylko kosztowną koncepcją.
  • Czy grunt nadaje się do długiej, spokojnej eksploatacji - chodzi nie tylko o metry, ale o nośność, dojazd, ograniczenia i otoczenie.
  • Czy model sprzedaży energii jest dopasowany do skali projektu - inne warunki ma farmа sprzedająca energię w aukcji, inne projekt oparty na PPA, a jeszcze inne inwestycja działająca bardziej rynkowo.

Jeżeli inwestor odpowie sobie uczciwie na te trzy pytania, reszta procesu staje się dużo bardziej przewidywalna. I właśnie tak podchodzę do farmy PV: nie jak do zbioru paneli, tylko jak do długiego projektu techniczno-prawnego, który musi być sensowny dla terenu, sieci i portfela. Jeśli chcesz pójść w tym kierunku, zacznij od lokalizacji, a nie od katalogu komponentów.

FAQ - Najczęstsze pytania

Koszt budowy farmy fotowoltaicznej o mocy 1 MW waha się zazwyczaj od 2,3 do 3,2 mln zł netto. Cena zależy od wielu czynników, takich jak koszty przyłącza, robót ziemnych, rodzaju konstrukcji i cen komponentów. Należy uwzględnić też dodatkowe wydatki na infrastrukturę.

Dla farmy fotowoltaicznej o mocy 1 MW zazwyczaj potrzeba około 1,5-2 hektarów gruntu. Ważny jest nie tylko metraż, ale także kształt działki, który musi umożliwiać efektywne rozmieszczenie stołów, dróg serwisowych i minimalizować zacienienie.

Kluczowe formalności to: weryfikacja MPZP/WZ, decyzja środowiskowa (dla większych powierzchni), warunki przyłączenia do sieci, projekt budowlany i pozwolenie na budowę. Należy również pamiętać o wyłączeniu gruntu z produkcji rolnej, jeśli jest to działka rolna.

Największe ryzyka to: niewłaściwy wybór lokalizacji (brak MPZP/WZ, problemy z gruntem), trudności z uzyskaniem warunków przyłączenia do sieci, niedoszacowanie kosztów (zwłaszcza robót ziemnych i przyłącza) oraz opóźnienia w procesach formalnych i uzgodnieniach.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

budowa farmy fotowoltaicznej farma fotowoltaiczna koszty farma fotowoltaiczna formalności farma fotowoltaiczna na gruncie farma fotowoltaiczna jak zacząć

Udostępnij artykuł

Maurycy Bąk

Maurycy Bąk

Nazywam się Maurycy Bąk i od 10 lat zajmuję się tematyką ekologiczną, koncentrując się na tworzeniu zrównoważonych domów oraz ogrodów. Moje zainteresowanie tym obszarem zaczęło się od chęci wprowadzenia pozytywnych zmian w moim życiu oraz otoczeniu. Fascynuje mnie, jak małe decyzje mogą wpływać na naszą planetę, dlatego staram się dzielić wiedzą na temat ekologicznych rozwiązań, które są zarówno praktyczne, jak i efektywne. Piszę o różnych aspektach zrównoważonego życia, od wyboru odpowiednich materiałów budowlanych po techniki uprawy roślin w ogrodzie. Zawsze dbam o to, aby moje artykuły były oparte na rzetelnych źródłach i aktualnych trendach, co pozwala mi na klarowne przedstawienie skomplikowanych zagadnień. Wierzę, że każdy z nas może przyczynić się do ochrony środowiska, a ja chcę ułatwić ten proces, dostarczając użytecznych, zrozumiałych i przystępnych informacji.

Napisz komentarz
