Off-grid w domu - Formalności, przepisy, ppoż. Sprawdź!

20 czerwca 2026

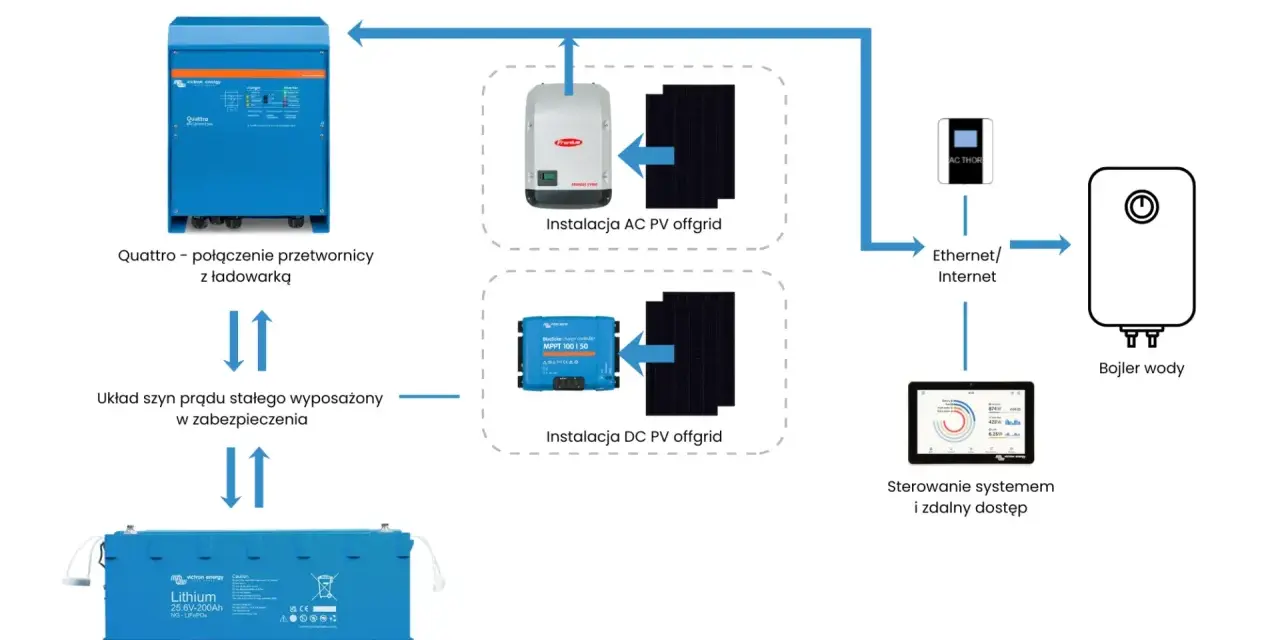

Schemat instalacji fotowoltaika off-grid: przetwornica, akumulatory, panele PV, sterowanie i bojler. Przepisy dotyczące takich systemów są kluczowe.

Spis treści

Domowa instalacja off-grid daje realną niezależność, ale nie zwalnia z przepisów. W praktyce liczą się trzy rzeczy: czy system jest naprawdę odcięty od sieci, jaką ma moc i gdzie jest montowany. To właśnie te elementy decydują, czy wchodzą formalności budowlane, uzgodnienie przeciwpożarowe i kontakt z operatorem sieci.

Najważniejsze zasady przy domowej instalacji off-grid

  • Czysty off-grid nie wymaga zgłoszenia do OSD, bo nie oddaje energii do sieci.
  • Przy mocy powyżej 6,5 kW wchodzą obowiązki przeciwpożarowe: uzgodnienie projektu i zawiadomienie PSP.
  • Przy instalacjach do 150 kW co do zasady nie trzeba pozwolenia na budowę.
  • Jeśli system ma choćby awaryjne połączenie z siecią, przestaje być „czystym off-gridem” i wchodzą reguły on-grid.
  • Programy dotacyjne, które wymagają przyłączenia do sieci, nie obejmują niezależnych układów off-grid.
  • W domowym off-grid najwięcej problemów robi nie sam montaż paneli, tylko dokumentacja, zabezpieczenia i magazyn energii.

Jak odróżniam off-grid od instalacji hybrydowej

Ja zawsze zaczynam od pytania, czy instalacja ma jakikolwiek fizyczny kontakt z siecią elektroenergetyczną. Jeśli nie ma, mówimy o układzie off-grid i znika temat rozliczeń prosumenckich, licznika dwukierunkowego czy zgłoszenia do operatora systemu dystrybucyjnego. Jeśli sieć jest tylko awaryjnym wsparciem, formalnie wchodzisz w rozwiązanie hybrydowe albo on-grid, a to już zupełnie inna ścieżka.

Wariant Kontakt z OSD Rozliczenie energii Formalności ppoż. Typowy sens zastosowania
Czysty off-grid Nie, jeśli instalacja nie ma połączenia z siecią Brak rozliczeń z siecią Tak, gdy moc przekracza 6,5 kW Domek letniskowy, działka, dom poza zasięgiem sieci
Hybryda z siecią awaryjną Tak Tak, jeśli energia może być oddawana do sieci Tak, gdy moc przekracza 6,5 kW Dom całoroczny z buforem bezpieczeństwa
Instalacja on-grid Tak Tak Tak, gdy moc przekracza 6,5 kW Najprostsza ścieżka dla domu z dostępem do sieci

To rozróżnienie ma znaczenie nie tylko techniczne, ale też prawne. Czysty off-grid nie potrzebuje procedur związanych z przyłączeniem i umową sprzedaży energii, natomiast każda opcja z „mostem” do sieci wciąga inwestora w formalności operatora. Od tego miejsca przechodzę do pytania, kiedy sam montaż wymaga jeszcze decyzji budowlanych.

Kiedy potrzebne jest pozwolenie na budowę i czego nie mylić ze zgłoszeniem

W aktualnym stanie prawnym instalacje fotowoltaiczne do 150 kW co do zasady nie wymagają pozwolenia na budowę. To ważna zmiana, bo wciąż można trafić na starsze poradniki z limitem 50 kW i wtedy łatwo o błędne wnioski. Dla domu jednorodzinnego albo małej działki ten próg zwykle nie jest problemem, ale przy większej konstrukcji warto go sprawdzić od razu.

Patrzę na to tak: brak pozwolenia nie oznacza braku odpowiedzialności za projekt. Jeśli montaż jest nietypowy, stoi na gruncie w miejscu objętym ochroną konserwatorską albo ingeruje w konstrukcję budynku, trzeba sprawdzić dodatkowe ograniczenia lokalne. W praktyce najczęściej analizuje się trzy rzeczy:

  • czy moc instalacji nie przekracza 150 kW,
  • czy lokalizacja nie podlega ochronie zabytkowej albo innym ograniczeniom miejscowym,
  • czy sposób montażu nie wymaga osobnych uzgodnień konstrukcyjnych.

W domu całorocznym najczęściej chodzi o dach albo niewielką konstrukcję naziemną przy budynku. W takim scenariuszu formalności budowlane bywają proste, ale nadal warto mieć porządny projekt wykonawczy i dokumentację techniczną. To oszczędza problemów później, zwłaszcza gdy ktoś będzie chciał sprawdzić bezpieczeństwo instalacji albo jej zgodność z projektem. Następny krok jest jeszcze ważniejszy, bo dotyczy już samego bezpieczeństwa pożarowego.

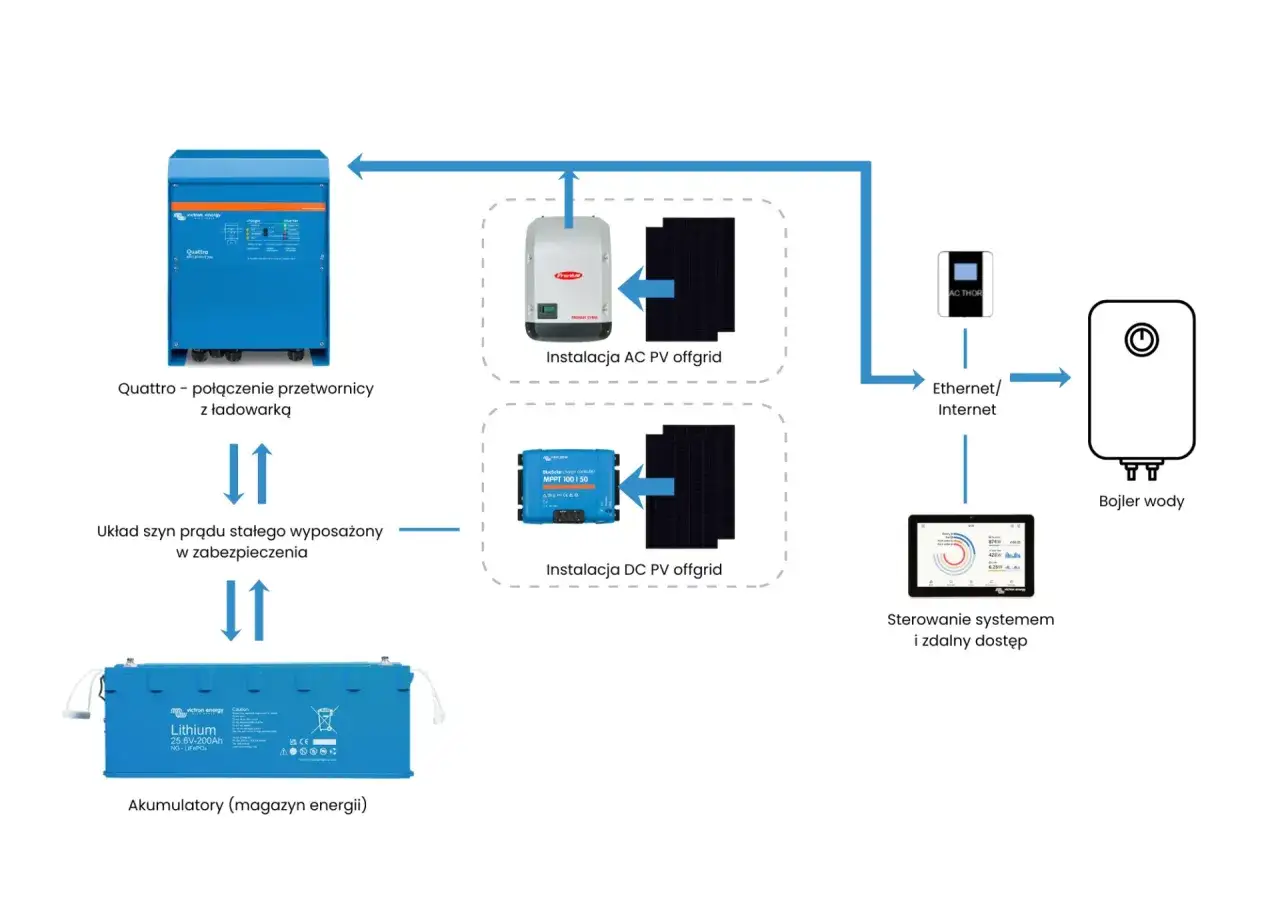

Schemat instalacji fotowoltaika off-grid z przetwornicą Quattro, akumulatorami i bojlerem. Przepisy dotyczące takich systemów są kluczowe.

Kiedy wchodzi uzgodnienie ppoż i zawiadomienie PSP

Tu najłatwiej o błąd, bo wiele osób zakłada, że skoro instalacja nie jest podłączona do sieci, to nie ma dodatkowych obowiązków. To nieprawda. Przy urządzeniach fotowoltaicznych o mocy powyżej 6,5 kW trzeba uzgodnić projekt z rzeczoznawcą ds. zabezpieczeń przeciwpożarowych, a potem zawiadomić Państwową Straż Pożarną o zakończeniu budowy i zamiarze rozpoczęcia użytkowania.

Rzeczoznawca ppoż. to specjalista, który sprawdza projekt pod kątem zgodności z wymaganiami ochrony przeciwpożarowej. W praktyce interesuje go nie tylko sam układ paneli, ale też prowadzenie przewodów, lokalizacja rozłączników, dostęp do elementów instalacji i sposób oznakowania. Dla domowej instalacji nie jest to zbędna biurokracja. Przy dobrze zaprojektowanym układzie potrafi wyłapać błędy, które później byłyby kosztowne albo po prostu niebezpieczne.

  1. Najpierw przygotowuje się projekt z częścią ppoż. i przekazuje go do uzgodnienia.
  2. Po wykonaniu instalacji składa się zawiadomienie do PSP.
  3. Jeśli organ nie zgłosi sprzeciwu w terminie 14 dni, można przyjąć brak zastrzeżeń.
W mojej ocenie największym błędem jest traktowanie tego etapu jak formalności „na później”. Jeśli system ma 8, 10 albo 12 kW i zasila dom całoroczny, dokumenty trzeba przewidzieć jeszcze przed zakupem komponentów. Inaczej okazuje się, że projekt nie zgadza się z wykonaniem, a magazyn energii stoi w miejscu, które trudno zaakceptować pod kątem bezpieczeństwa. To prowadzi już prosto do pytania, co z siecią i rozliczeniami.

Dlaczego brak sieci zmienia też finansowanie i rozliczenia

Czysty off-grid nie działa jak klasyczna mikroinstalacja prosumencka. Nie ma tu oddawania nadwyżek do sieci, nie ma rozliczeń z licznikiem dwukierunkowym i nie ma standardowej ścieżki zgłoszenia do operatora. Jeśli instalacja nie eksportuje energii, nie wchodzisz też w typową procedurę przyłączeniową, która dla instalacji on-grid zaczyna się od zgłoszenia albo wniosku o warunki przyłączenia.

To ma jeszcze jeden praktyczny skutek: wiele programów wsparcia jest pisanych właśnie pod instalacje przyłączone do sieci. Program Mój Prąd wymaga podłączenia mikroinstalacji do sieci energetycznej, więc układ całkowicie niezależny nie spełni jego założeń. Jeżeli ktoś planuje później przejście na hybrydę, lepiej od razu projektować system tak, by późniejsza zmiana nie oznaczała przebudowy całej rozdzielni i dokumentacji.

  • Brak sieci oznacza brak zgłoszenia do OSD.
  • Brak eksportu energii oznacza brak rozliczeń prosumenckich.
  • Brak przyłączenia oznacza też brak części obowiązków związanych z licznikiem i umowami sprzedaży energii.
  • Jeśli sieć ma być tylko awaryjnym wsparciem, formalnie lepiej od początku zaplanować układ hybrydowy.

Ta różnica między „naprawdę niezależnym” a „prawie niezależnym” systemem jest kluczowa. Gdy ją dobrze nazwiesz na etapie projektu, później odpada połowa nieporozumień z wykonawcą i z papierami. Zostaje jeszcze praktyka techniczna, czyli to, co rzeczywiście przesądza o bezawaryjnej pracy instalacji.

Co sprawdzam w projekcie, zanim zamówię sprzęt

Przepisy mówią tylko część prawdy. Resztę robi projekt, a przy off-grid to właśnie on decyduje, czy system będzie wygodny, czy tylko teoretycznie „zielony”. Ja zwracam uwagę przede wszystkim na magazyn energii, zabezpieczenia oraz sposób prowadzenia kabli i lokalizację urządzeń.

  • Dobór mocy do realnego zużycia, a nie do życzeniowego scenariusza.
  • Magazyn energii umieszczony w suchym, przewiewnym miejscu, z zachowaniem zaleceń producenta.
  • Zabezpieczenia DC i AC, w tym rozłączniki i zabezpieczenia nadprądowe dobrane do konkretnego układu.
  • Uziemienie i wyrównanie potencjałów, bo bez tego rośnie ryzyko uszkodzeń i problemów serwisowych.
  • Oznakowanie rozdzielni, przewodów i punktów odłączenia, żeby serwis albo straż pożarna nie działały po omacku.
  • Dostęp serwisowy do falownika, akumulatorów i elementów odcięcia zasilania.

Warto też pamiętać o jednym ograniczeniu, które często jest pomijane w reklamach zestawów off-grid: zimą produkcja bywa wyraźnie niższa, więc sama moc paneli nie wystarcza jako punkt odniesienia. Przy domu całorocznym liczy się nie tylko średnia roczna, ale także to, jak system zachowuje się w najgorszych tygodniach roku. Dlatego przed zakupem patrzę nie na broszurę, tylko na cały układ zasilania, magazyn i rezerwę bezpieczeństwa. To prowadzi do najważniejszej rzeczy, którą warto sprawdzić jeszcze przed podpisaniem umowy.

Trzy decyzje, które warto podjąć przed montażem

Jeśli miałbym streścić temat w trzech decyzjach, zacząłbym od odpowiedzi na pytanie, czy instalacja ma być naprawdę niezależna, czy tylko częściowo odłączalna od sieci. To jedna z tych granic, które zmieniają całą ścieżkę formalną. Druga decyzja dotyczy mocy, bo próg 6,5 kW uruchamia obowiązki przeciwpożarowe. Trzecia to dokumentacja, którą trzeba mieć zanim pojawią się panele na dachu albo konstrukcji gruntowej.

  • Ustal architekturę systemu jeszcze przed zakupem sprzętu.
  • Sprawdź moc instalacji pod kątem progu 6,5 kW i ewentualnego uzgodnienia ppoż.
  • Zbierz dokumenty techniczne tak, by projekt, montaż i oznakowanie były spójne.

W praktyce dobrze zaplanowany off-grid nie jest skomplikowany, ale wymaga dyscypliny. Najpierw trzeba zdecydować, czy energia ma zostać wyłącznie na miejscu, potem dopasować formalności do mocy i lokalizacji, a dopiero na końcu zamawiać osprzęt. Taki porządek zwykle oszczędza i pieniądze, i nerwy, a przy domowej energetyce to ma większe znaczenie niż jakikolwiek marketingowy slogan.

FAQ - Najczęstsze pytania

Czysta instalacja off-grid, która nie ma fizycznego połączenia z siecią elektroenergetyczną i nie oddaje do niej energii, nie wymaga zgłoszenia do Operatora Systemu Dystrybucyjnego (OSD).

Uzgodnienie projektu z rzeczoznawcą ds. zabezpieczeń przeciwpożarowych oraz zawiadomienie PSP jest wymagane dla instalacji fotowoltaicznych o mocy powyżej 6,5 kW, niezależnie od tego, czy są podłączone do sieci, czy działają w trybie off-grid.

Co do zasady, instalacje fotowoltaiczne o mocy do 150 kW nie wymagają pozwolenia na budowę. Warto jednak sprawdzić lokalne ograniczenia, zwłaszcza jeśli montaż jest nietypowy lub dotyczy obszarów chronionych.

Wiele programów wsparcia, takich jak "Mój Prąd", jest przeznaczonych dla instalacji podłączonych do sieci. Czyste systemy off-grid, które nie są przyłączone do sieci energetycznej, zazwyczaj nie kwalifikują się do takich dotacji.

Czysty off-grid nie ma żadnego fizycznego kontaktu z siecią i działa całkowicie niezależnie. Instalacja hybrydowa natomiast może być połączona z siecią (np. jako awaryjne wsparcie), co wiąże się z innymi formalnościami i rozliczeniami.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

fotowoltaika off-grid przepisy instalacja off-grid przepisy off-grid formalności

Udostępnij artykuł

Maurycy Bąk

Maurycy Bąk

Nazywam się Maurycy Bąk i od 10 lat zajmuję się tematyką ekologiczną, koncentrując się na tworzeniu zrównoważonych domów oraz ogrodów. Moje zainteresowanie tym obszarem zaczęło się od chęci wprowadzenia pozytywnych zmian w moim życiu oraz otoczeniu. Fascynuje mnie, jak małe decyzje mogą wpływać na naszą planetę, dlatego staram się dzielić wiedzą na temat ekologicznych rozwiązań, które są zarówno praktyczne, jak i efektywne. Piszę o różnych aspektach zrównoważonego życia, od wyboru odpowiednich materiałów budowlanych po techniki uprawy roślin w ogrodzie. Zawsze dbam o to, aby moje artykuły były oparte na rzetelnych źródłach i aktualnych trendach, co pozwala mi na klarowne przedstawienie skomplikowanych zagadnień. Wierzę, że każdy z nas może przyczynić się do ochrony środowiska, a ja chcę ułatwić ten proces, dostarczając użytecznych, zrozumiałych i przystępnych informacji.
